地址:南宁市青秀区南湖街道民族大道115-1号现代国际1510室
公司邮箱:zajlgs@sina.com
传真:0771-4301852
人力资源综合部:0771-4301852
市场经营部电话:0771-4301283
监督举报电话:0771-4301506
当前位置:首页 > > 10kV及以下农配网工程 详情

靖西供电局古文村弄兵新屯公变台区改造工程顺利竣工投产

2025-11-27     来源:    点击:593次

2025年11月13日,龙邦供电所古文村弄兵新屯公变台区改造工程顺利竣工投运,成为靖西供电局2025年中央预算(果广电厂10kV爱果线支线改造工程等52个工程中第一个投运的项目。

一、本工程建设规模

1、台区部分:拆除原弄兵公变S11-100kVA,原台区划分为1个台区供电;新建弄兵台区位于10kV坡豆线#91号杆旁,电源接自10kV坡豆线#91号杆,变压器采用非晶合金变压器SBH21-M-200kVA,供电用户单相89户,动力用户1户;改造后低压最大供电半径278.7米。

2、10kV部分:新建10kV架空线路路径JKLYJ-70 路径长 24m。新建电杆共3基,其中190mm×12m×L杆(3)基。新建接地挂环 1 组,跌落式开关 1 组。

3、低压架空部分:改造低压架空线路路径共117m,其中JKLYJ-70/4×117m。新建电杆共4基,其中230mm×12m×100kN.m(1)基;190mm×10m,l(3)基。

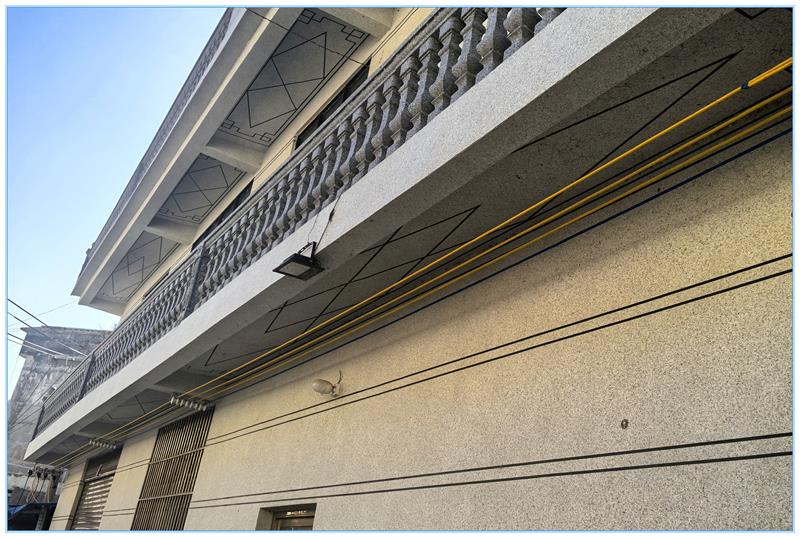

4、低压沿墙部分:改造低压沿墙线路路径共987m,其中JKYJ-120/4×141m;JKLYJ-70/4×135m;BLVV-35/4×569m;BLVV-35/2×142m。

二、本工程工期及管控措施

本工程开工时间:2025年10月17日,竣工时间:2025年11月13日顺利完工投产。靖西监理项目部为了确保施工质量,采用全流程闭环管控覆盖“事前预防、事中控制、事后验收”,关键抓“人、机、料、法、环”五要素为电网建设高质量发展保驾护航。

三、电网改造效益

据了解,弄兵新屯原有公变台区建成时间久,随着村民生活水平提升,空调、电热水器等大功率电器普及,加之特色种植、小型加工等乡村产业兴起,原有供电设施已难以满足用电需求。此次改造彻底解决了该区域供电容量不足、线路老化等问题,为村民生产生活、乡村产业发展提供了安全稳定的电力保障,赢得了当地群众的广泛赞誉。

建设单位广西新电力投资集团靖西供电有限公司

设计单位百源建设集团有限公司

监理单位广西振安电力工程监理有限公司

施工单位广西金海电力有限公司







                                       撰稿人:黄平

赞一下
(2)
地址:南宁市青秀区南湖街道民族大道115-1号现代国际1510室
公司邮箱:zajlgs@sina.com
传真:0771-4301852
人力资源综合部:0771-4301852
市场经营部电话:0771-4301283
监督举报电话:0771-4301506
