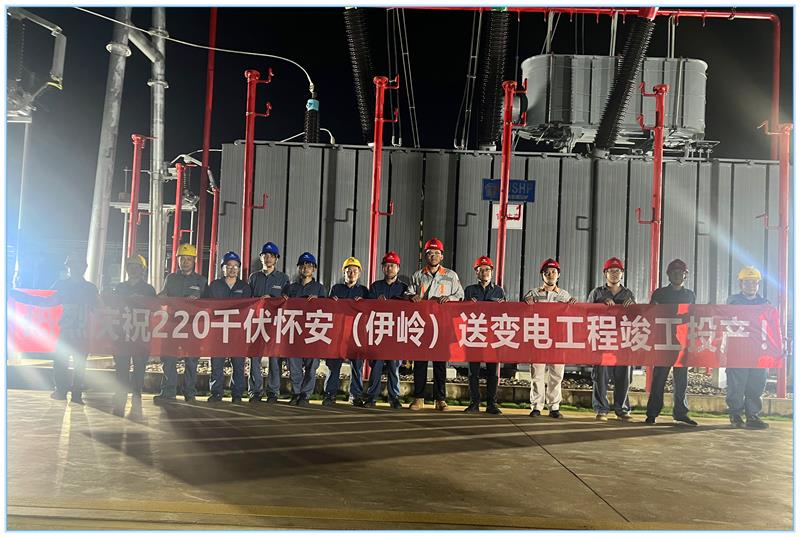

南宁供电局220kV怀安(伊岭)送变电工程顺利投产
2025-09-08 来源: 点击:59次
我公司监理项目:220kV怀安(伊岭)送变电工程,2025年9月2日顺利完成竣工验收并正式投产送电。该项目的投运,满足了南宁市武鸣区负荷增长的需要,增加了广西电网220kV变电站布点,改善了现阶段电网结构,提高了武鸣区供电的可靠性。
220kV怀安(伊岭)变电站,位于广西东盟经济开发区里建农场定斜队。变电站主变压器终期 3×240MVA,本期 1×180MVA;220kV 出线终期 10 回,本期 5 回;110kV 出线终期 12 回,本期 4 回;10kV 出线终期 36 回,本期 12 回;10kV 并联电容器终期 3×5 组,本期(3×6+2×8)Mvar;10kV 并联电抗器终期 3×2 组,本期暂不装设。220kV线路长度54.667km,铁塔共177基,路径经过西乡塘区、武鸣区、广西东盟经济开发区。

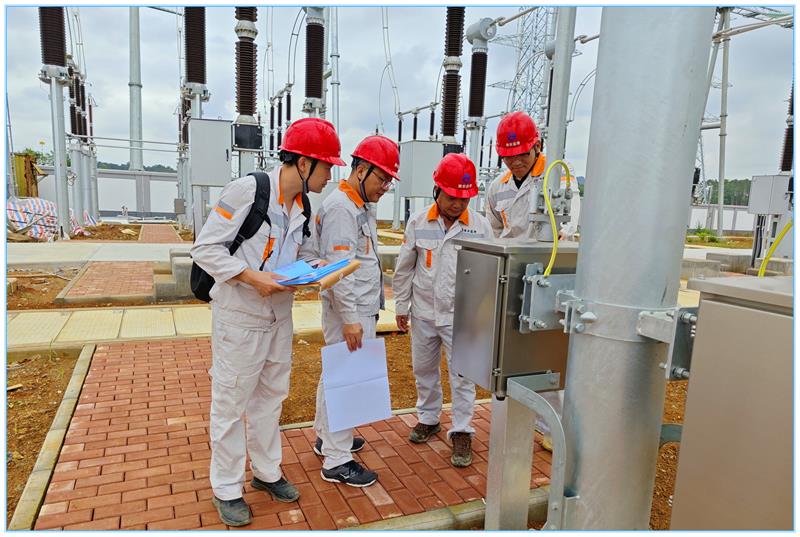

自2023年9月20日正式开工以来,我公司始终秉持“质量第一、安全为本、科学监理”的原则,组建专业监理团队全程驻场,以高标准、严要求把控工程建设全流程。在质量管控方面,监理团队针对项目核心土建结构、设备安装、电气接线、铁塔组立及架线等关键环节,严格执行三级检查制度,累计开展专项质量巡查200余次,发现并督促整改各类质量隐患32项,确保每一道工序均符合设计规范与国家标准。
安全管理是工程建设的重中之重。监理团队结合工程高空作业多、作业风险高的特点,制定专项安全监理实施细则,每日组织安全技术交底,定期开展应急演练与安全隐患排查。施工期间,累计下发安全整改通知书40份,现场制止违章操作49起,实现工程建设全过程“零安全事故、零人员伤亡”的目标,为工程顺利推进筑牢安全防线。
在进度协调方面,我公司主动担当,积极协调设计单位、施工单位、设备供应商等多方资源,针对设备供货慢、交叉作业冲突等问题,召开专题协调会,审核制定切实可行的进度调整方案,有效保障工程按计划推进。在竣工验收阶段,公司党支部书记方童生组织公司党员干部到现场开展“党建与基建融合,坚守监理初心与使命”主题活动。方童生书记带领各党员、技术骨干对验收过程发现的问题进行深入剖析,明确了监理重点关注的方向以及后续应注意的质量难点,确保了竣工验收及消缺工作顺利开展,真正发挥了党员的先锋模范作用。
220kV怀安(伊岭)送变电工程的竣工投产,不仅是监理团队专业能力与责任担当的充分体现,更是区域电力基础设施建设的重要里程碑。下一步,我公司将继续坚守初心,以更优质的监理服务、更严谨的工作态度,为后续电力工程建设保驾护航,为构建安全、稳定、高效的现代化电网体系贡献更大力量。
撰稿人:黄大炫
