220kV融安变电站扩建工程首次、电气设备安装前阶段质量监督检查
2025-04-30 来源: 点击:61次
公司监理项目:220kV融安变电站扩建工程,于2025年4月16日,完成了首次变电站电气设备安装前阶段质量监督检查。
一、工程概况
1.主变压器:终期2×150MVA,前期1×150MVA,本期扩建#2主变压器1台,容量为150MVA;220kV出线:终期6回,前期6回,本期不新增出线,本期仅建设#2主变220kV进线间隔1个;110kV出线:终期10回,前期9回(其他工程在建 1回),本期不新增出线,本期仅建设#2主变110kV进线间隔1个;10kV出线:终期20回,前期17回(其他工程在建9回),本期新增3回。
二、目前进度情况

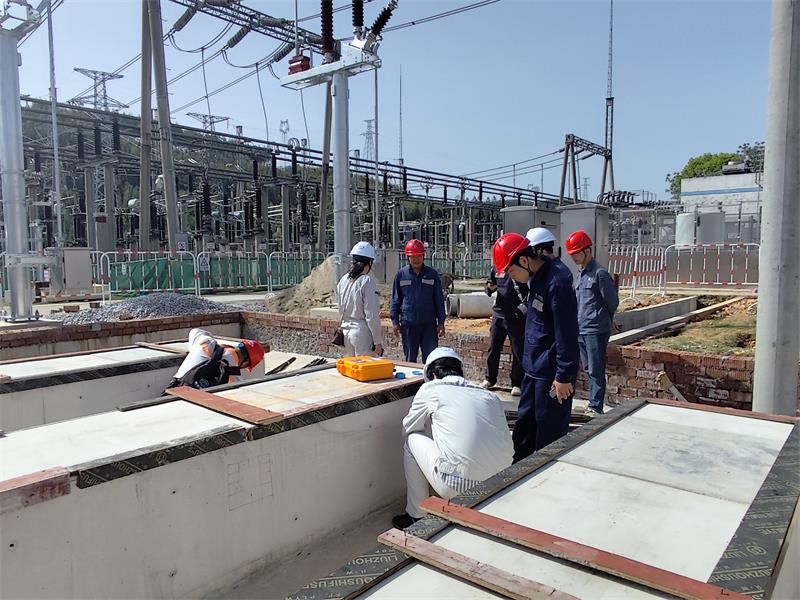

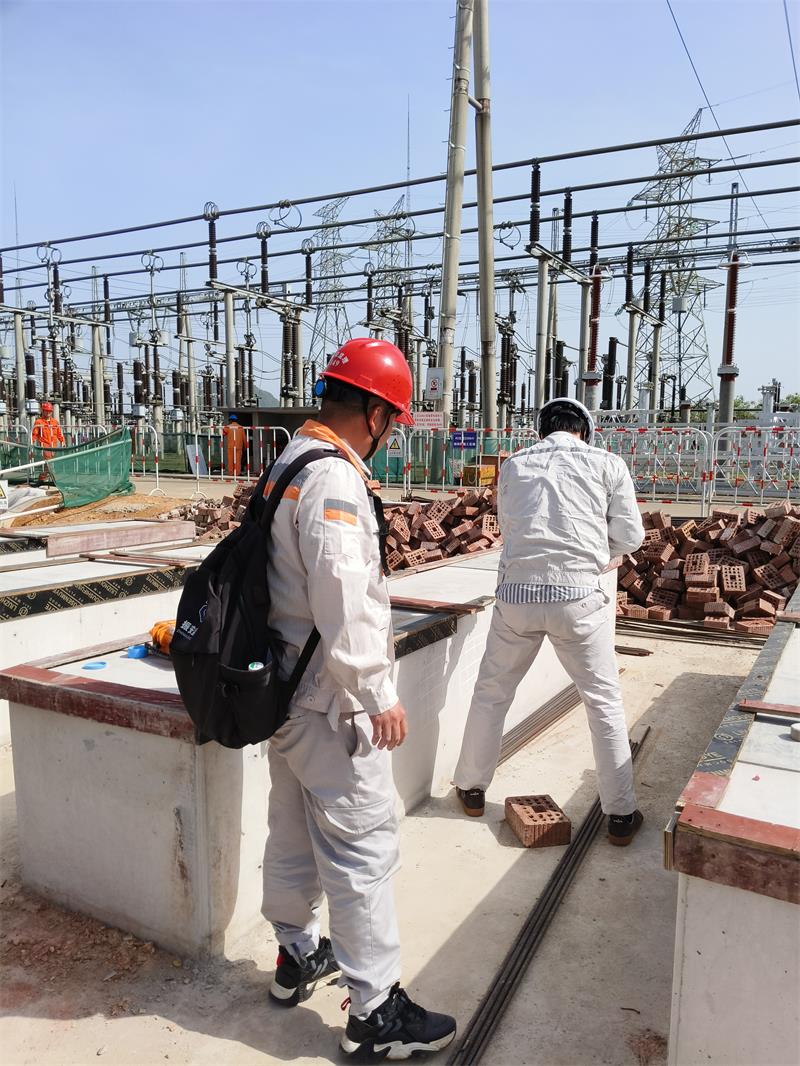

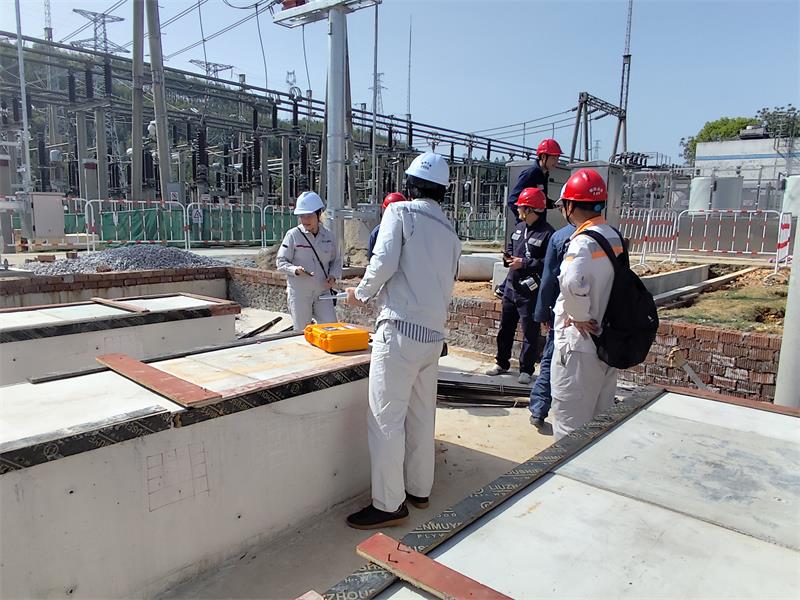

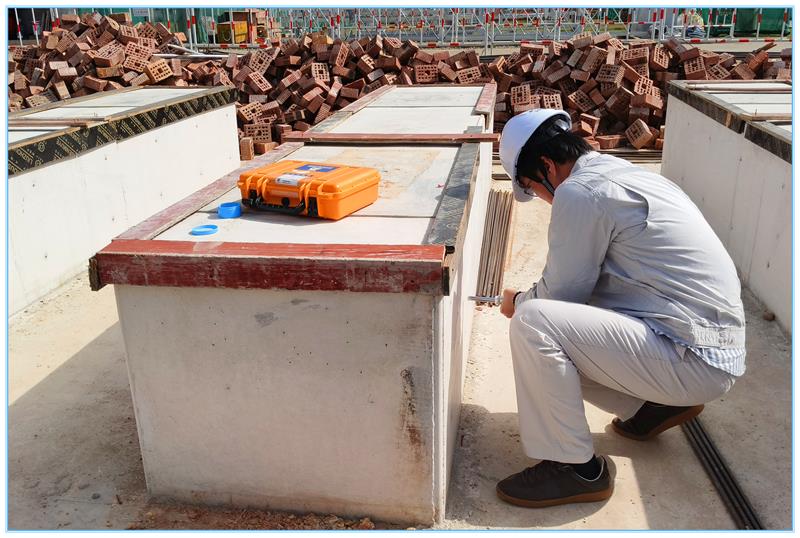

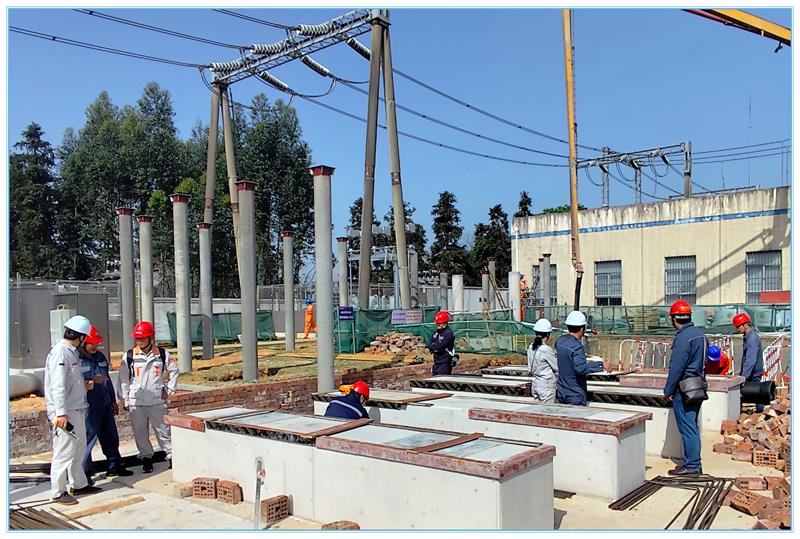

已完成#2主变220kV侧间隔构支架基础及设备基础26个、#2主变110kV侧间隔构支架基础及设备基础20个、#2主变10kV侧间隔构支架基础及设备基础21个、主变基础及油坑1组、主变构架基础1组、消防小室及砂池2座、10kV并联电抗器基础2组、10kV消弧并小电阻接地成套装置基础2组、10kV电容器基础2组、电缆沟400mm×400mm11米、电缆沟800mm×800mm75米、事故油池完成100%,施工,所属各分部、分项工程均验收合格,并通过四方验收合格,具备首次、变电站电气设备安装前阶段质量监督检查条件,并于2025年4月16日,完成了首次变电站电气设备安装前阶段质量监督检查。经质监站对施工现场及资料进行检查,本工程质量符合《工程建设标准强制性条文(电力工程部分)》及《工程建设标准强制性条文(建筑工程部分)》要求,同意进行入下道工序施工。
建设单位:广西电网有限责任公司柳州供电局
设计单位:柳州电力勘察设计有限公司
监理单位:广西振安电力工程监理有限公司
施工单位:广西博阳电力工程建设有限责任公司
质量监督单位:广西电力建设工程质量监督中心站
撰稿人:蒋地荣
